„Przebudowa drogi wojewódzkiej nr 992 Jasło – Nowy Żmigród i 993 odcinek Nowy Żmigród Dukla/ Przebudowa drogi wojewódzkiej nr 992 Jasło - Ożenna na odcinku Jasło – Nowy Żmigród od km 0+000 do km 16+115 i drogi wojewódzkiej nr 993 Gorlice – Dukla na odcinku Nowy Żmigród – Dukla od km 29+006 do km 42+908 ”
Przebudowa drogi wojewódzkiej nr 992 Jasło – Nowy Żmigród i 993 odcinek Nowy Żmigród Dukla Przebudowa drogi wojewódzkiej nr 992 Jasło - Ożenna na odcinku Jasło – Nowy Żmigród od km 0+000 do km 16+115 i drogi wojewódzkiej nr 993 Gorlice – Dukla na odcinku Nowy Żmigród – Dukla od km 29+006 do km 42+908
Całkowita wartość robót budowlanych: 55 186 571,21 PLN netto 67 327 616,88 PLN brutto Kontrakt jest całkowicie finansowany z budżetu województwa podkarpackiego Termin realizacji: II.2009 - X.2010
Wartość umowy na roboty: Roboty dodatkowe i uzupełniające: 2 911 355 zł brutto Całkowita wartość robot bud. Montażowe: 68 011 682 zł brutto
Inwestor: Podkarpacki Zarząd Dróg Wojewódzkich w Rzeszowie ul. Boya Żeleńskiego 19 a, 35-105 Rzeszów
Wykonawca robot: Konsorcjum firm: Konsorcjum Firm : Rejon Budowy Dróg i Mostów w Krośnie Sp. z o.o., 38-400 Krosno ul. Tysiąclecia 38 - Lider DROGBUD Podkarpacki holding Budowy Dróg Sp. z o.o., 38-100 Strzyżów, ul. 1-go Maja 42, - Partner Przedsiębiorstwo Robót drogowo - Mostowych Sp. z o.o. w Jaśle, 38-200 Jasło, ul. Jana Pawła II 30- - Partner
Inżynier Kontraktu: Pracownia Projektowa „PROMOST CONSULTING” ul Bohaterów 10 Sudeckiej Dywizji Piechoty 4, 35-307 Rzeszów
INFORMACJA O KONTRAKCIE
Kontrakt na przebudowę drogi wojewódzkiej Nr 992 odcinek Jasło - Nowy Żmigród i drogi Nr 993 na odcinku Nowy Żmigród - Dukla realizowany był na podstawie umowy Nr 643/WI/13/08 z dnia 29.12.2008r. zawartej pomiędzy Podkarpackim Zarządem Dróg Wojewódzkich w Rzeszowie i Konsorcjum Firm: Rejon Budowy Dróg i Mostów w Krośnie, .Droqbud" Podkarpacki Holding Budowy Dróg w Strzyżowie oraz Przedsiębiorstwo Budowy Dróg i Mostów w Jaśle.
Stan istniejący przed przebudową: Droga wojewódzka nr 992 Jasło - Nowy Żmigród i nr 993 Nowy Żmigród - Dukla przed przebudową posiadały nawierzchnię bitumiczną o szer. 6m mocno zniszczoną. Szczególnie duże zniszczenia były na DW nr 993 Nowy Żmigród- Dukla, gdzie konieczna była przebudowa przełomów ciężkich i średnich.
Cele ogólne projektu:
przebudowa nawierzchni i poboczy z dostosowaniem do nacisków 100 kN/oś,
przebudowa skrzyżowań oraz zjazdów indywidualnych i publicznych
przebudowa zatok autobusowych,
przebudowa urządzeń bezpieczeństwa ruchu (bariery stalowe, oznakowanie
poziome i pionowe),
wycięcie drzew,
przebudowa i budowa nowych chodników oraz systemu odwodnienia
przebudowa 25 przepustów pod koroną drogi,
Zakres wykonanych robót: Długość przebudowanego odcinka - 30,0 km Poszerzenie jezdni na długości 26,4 km - Wykonanie warstw konstrukcyjnych łącznie z nawierzchnią z betonu asfaltowego SMA grubości 4,0 cm na powierzchni 208400 m2 - Wykonanie chodników na długości 16.3 km - Wykonanie zatok w ilości - 41 szt. - Remont przepustów w ilości 53 szt. - Remont mostów w ilości 3 szt. - Ustawienie barier ochronnych na długości 5,9 km - Oznakowanie poziome krawędziowe i separacyjne na długości 30 km - Wymiana oznakowania pionowego na całej długości przebudowy
Parametry techniczne projektowanej drogi: Dane techniczne:
Klasa drogi - G
Kategoria ruchu - KR – 3
Prędkość projektowa - 50 km/godz.
Obciążenie - 115 KN/os
Szerokość jezdni - 2 x 3,5 m
Pobocze utwardzone - 2 x 0,75 m

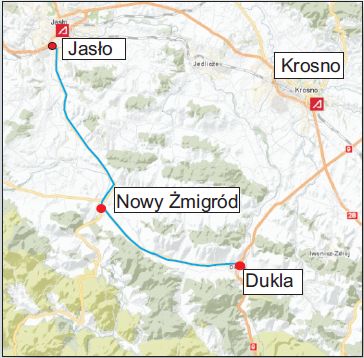

Mapka
